宜昌國際廣場之鋁模施工

發布日期:2017-07-21     來源:湖北三峽建設項目管理股份有限公司      瀏覽次數:60135     字體:

國際廣場為創建優質結構工程(楚天杯),采用了一系列全新施工工藝,其中鋁模就是本工程的一個亮點,本工程鋁模主要使用在2#、3#樓住宅標準層上,現就鋁模的施工工藝特點和亮點做以下介紹:

鋁模板體系是根據工程建設圖紙,經定型化設計及工業化加工,生產出適合工程建設的模板及支撐體系。鋁模使用前施工策劃和圖紙深化是重點,首先要編制嚴謹?shù)氖┕そM織設計,確定配合鋁模施工的二次結構、樓地面、墻面、頂棚等部位工藝做法,鋁模在深化設計時要充分結合其他工序,這樣才能達到最佳的使用效果。當鋁模深化設計時,盡量將外墻洞口兩側的短墻、門洞頂部砌體及過梁、門窗小垛及構造柱結合到鋁模圖紙中隨主體一次性澆筑,施工省時省力。

鋁模加工成型后,對模板構件分類、分部位排序,使用時轉運到施工現場將各構件“對號入座”,利用銷釘組裝固定。組裝就位后,用鋼管立桿做豎向支撐,可調支撐調整模板的水平標高;利用可調斜撐調整模板的垂直度及穩定性;利用穿墻對拉螺桿及背楞保證模板體系的水平剛度。在混凝土強度達到拆模條件后,僅保留豎向支撐,按先后順序?qū)δ0?、梁?cè)模板及樓面模板進行拆除,迅速進入下一層的循環施工。下面就從鋁模施工工藝流程、鋁模施工優點、監理控制、鋁模與木模各項指標對比、以及工程圖片等幾個方面來詳細說明。

一、鋁模施工工藝流程

剪力墻鋁模安裝及拆除程序:

柱子鋁模板安裝及拆除程序:

水平鋁模板安裝及拆除程序:

二、鋁模工藝優點

1、鋁合金模板穩定性好、承載力高、剛度大,拆模后混凝土表面平整光潔。鋁模體系整體采用鋁合金板組裝而成,系統拼裝完成后,形成一個整體框架,承載力高達每平方米50KN,抗坍塌性和抗傾覆性提高。

2、鋁模板配合CL結構保溫一體化、內墻選用ALC板,可以達到施工過程免抹灰,二次結構完成即可開展鋁合金、樓地面工程;樓地面完成即可精裝修作業,利于流水施工節約工期,并從工藝上消除了空鼓,有效減少開裂。

3、對鋁模進行深化設計時,諸多短墻、門垛等二次構件同步設計,與主體混凝土一次性澆筑,不僅加快了施工進度,而且減少了二次結構用工,提高了施工質量。

4、鋁模定位準確,結構洞口誤差小,主體與砌體完成即具備鋁合金安裝條件;同時門窗采用凈口安裝,從工藝上避免了因塞縫不密實導致門窗存在滲漏水的隱患。

5、鋁合金模板施工方便、效率高。鋁合金建筑模板系統組裝簡單、方便,每塊重量約10Kg,完全由人工拼裝,不需要任何機械設備的協助,施工時通常只需要一把扳手或小鐵錘,方便快捷,熟練工人每人每天可組裝20-30平米。

6、鋁模在樓層上的轉運基本上靠人工提升,大大提高了塔吊的周轉率,從而加快施工進度。

三、鋁模施工澆筑砼前,監理工作重點

1、所有模板應清潔且涂有合格脫模劑。

2、確保墻模按放樣線安裝。

3、檢查全部開口處尺寸是否正確并無扭曲變形。

4、檢查全部水平模(頂模和梁底模)是水平的。

5、保證板底和梁底支撐桿是垂直的,并且支撐桿沒       有垂直方向上的松動。

6、檢查墻模和柱模的背楞和斜支撐是否正確。

7、檢查對拉螺絲、銷子、楔子保持原位且牢固。

8、把剩余材料及其它物件清理出澆筑區。

9、確保懸掛工作平臺支撐架可靠固定在混凝土結構上。

四、木模板與鋁模板各項指標對比表

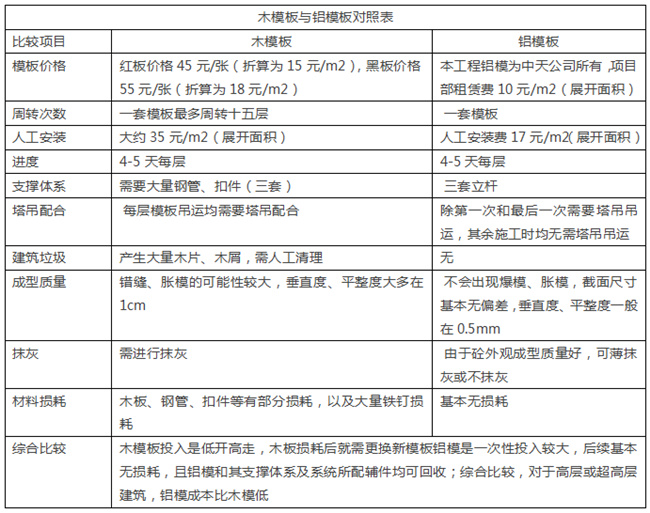

木模板與鋁模板對照表

五、工程圖片

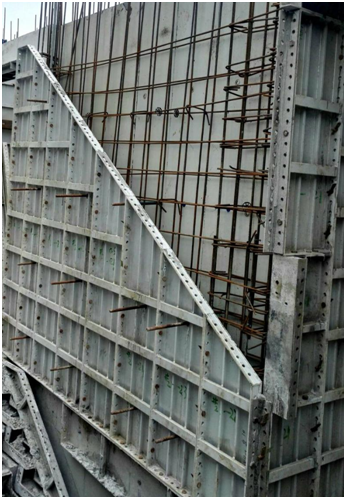

按照鋁模優化圖紙制作鋁模,以及對其進行編號,安裝時按照編號進行安裝

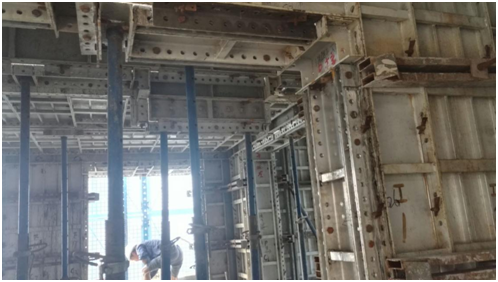

鋁模梁板龍骨安裝、梁板模板安裝

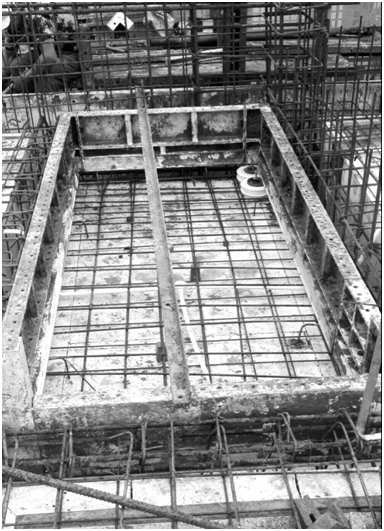

傳料口部位鋁模安裝

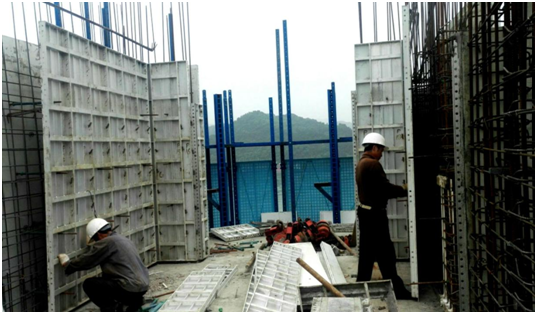

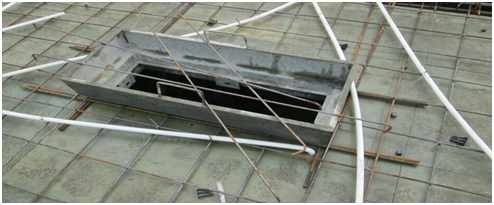

放線孔鋁模安裝

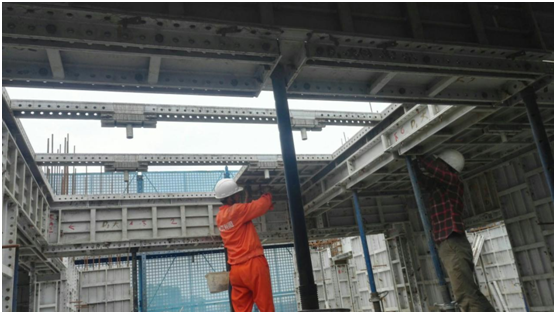

鋁模梁板安裝,中間鏤空部位為傳料口,方便鋁模拆除后從傳料口人工往上傳遞。與傳統木模比較,不用卸料平臺、不需要用塔吊吊運模板,進而加大塔吊的周轉率,加快施工進度。(每塊鋁模重約10KG)

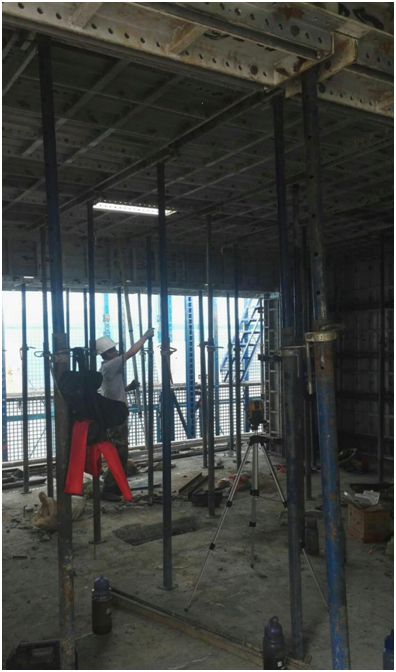

工人調節立桿,通過中間部位調節螺母調節立桿高度,確保其有效支撐,用塔尺檢測立桿垂直度。本工程通過計算,采用獨立桿支撐能確保其穩固性

梯間部位鋁模安裝

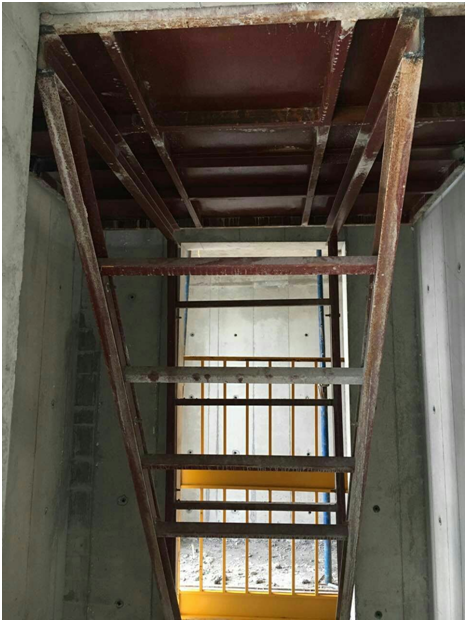

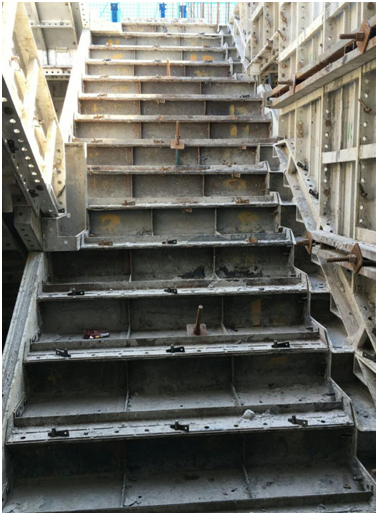

梯間踏步鋁模安裝。該部位砼澆筑時,震動棒斜插入踏步鋁模內進行振搗。踏步鋁模上有排氣孔,砼振搗時,便于氣體排除,提高砼質量

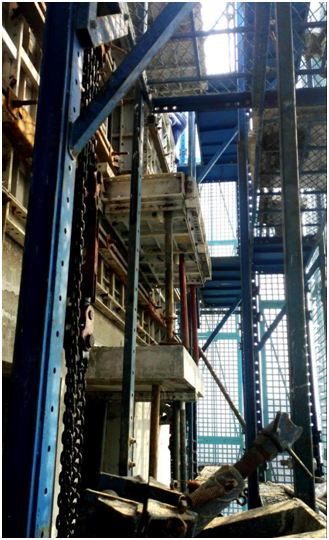

電梯井部位鋁模定型化施工平臺,無需另行搭設架體

衛生間部位鋁模安裝

陽臺部位鋁模安裝

飄窗板部位鋁模安裝及成型質量

門過梁鋁模安裝

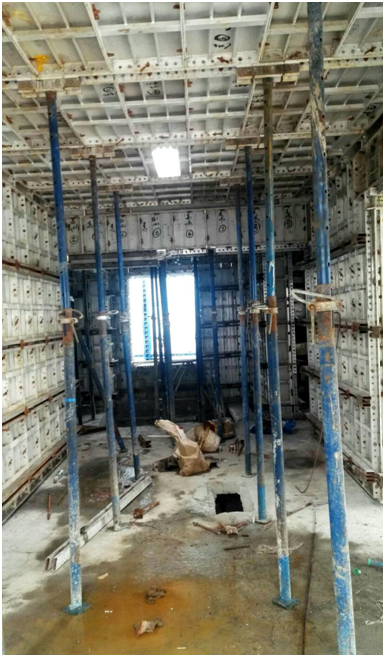

鋁模安裝完后樓面圖

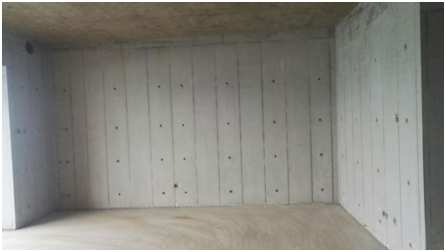

鋁模施工砼外觀質量

鋁模在施工過程中的應用不僅使施工周期更短、效率更高、通用性更強,而且還低碳減排符合國家對建筑項目節能、環保、低碳、減排的規定。此可謂精良之工藝。
